Bài viết này của Lu’s House giúp chủ đầu tư cập nhật quy trình xin phép xây dựng Quảng Ngãi mới nhất 2026. UBND tỉnh Quảng Ngãi ban hành Quyết định số 14/2026/QĐ-UBND quy định về phân cấp thẩm quyền cấp giấy phép xây dựng (GPXD) và quy mô công trình có thời hạn trên địa bàn, có hiệu lực thi hành kể từ ngày 17/02/2026. Quy định này thay thế cho các văn bản trước đây nhằm phù hợp với hệ thống luật pháp mới. Đây là căn cứ quan trọng để địa phương thống nhất quản lý và đẩy nhanh thủ tục hành chính cho người dân, doanh nghiệp.

Những Trường Hợp Được Miễn Xin Phép Xây Dựng Quảng Ngãi – Quy Định Mới Nhất 2026

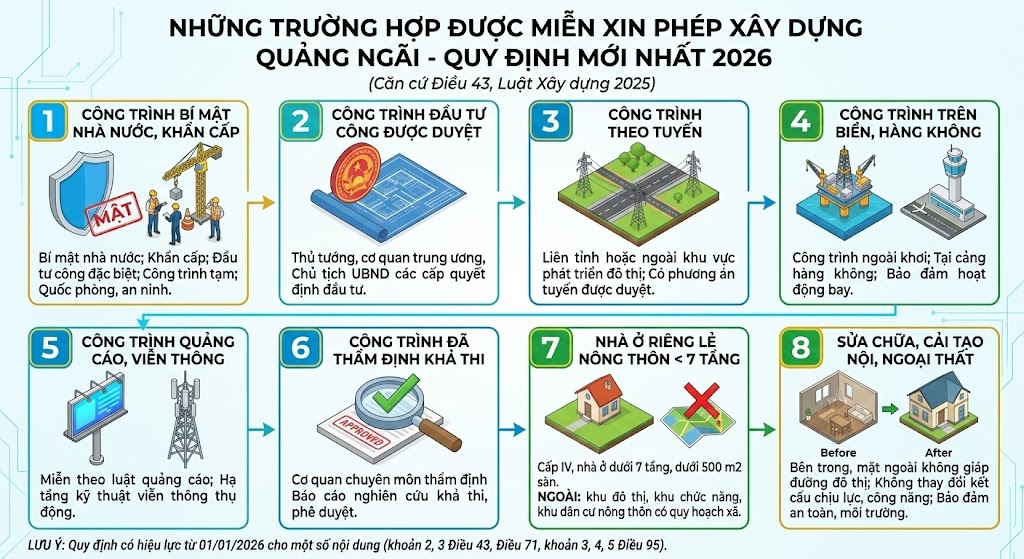

Căn cứ quy định tại khoản 2 Điều 43 Luật Xây dựng 2025 thì có 08 nhóm công trình ĐƯỢC MIỄN GIẤY PHÉP XÂY DỰNG từ 01/01/2026, bao gồm:

- Công trình bí mật nhà nước; công trình xây dựng khẩn cấp, cấp bách; công trình thuộc dự án đầu tư công đặc biệt; công trình thuộc dự án đầu tư theo thủ tục đầu tư đặc biệt; công trình xây dựng tạm theo quy định tại Luật Xây dựng 2025; công trình xây dựng tại khu vực đất sử dụng vào mục đích quốc phòng, an ninh theo quy định của pháp luật về đất đai;
- Công trình thuộc dự án đầu tư công được Thủ tướng Chính phủ, người đứng đầu cơ quan trung ương của tổ chức chính trị, Viện kiểm sát nhân dân tối cao, Tòa án nhân dân tối cao, Kiểm toán Nhà nước, Văn phòng Chủ tịch nước, Văn phòng Quốc hội, bộ, cơ quan ngang bộ, cơ quan thuộc Chính phủ, cơ quan trung ương của Mặt trận Tổ quốc Việt Nam và của tổ chức chính trị – xã hội, Chủ tịch Ủy ban nhân dân các cấp quyết định đầu tư xây dựng;
- Công trình xây dựng theo tuyến trên địa bàn từ hai đơn vị hành chính cấp tỉnh trở lên; công trình xây dựng theo tuyến ngoài khu vực được định hướng phát triển đô thị, được xác định theo quy hoạch đô thị và nông thôn hoặc quy hoạch chi tiết ngành đã được cơ quan nhà nước có thẩm quyền phê duyệt hoặc được cơ quan có thẩm quyền chấp thuận phương án tuyến;
- Công trình trên biển thuộc dự án đầu tư xây dựng ngoài khơi đã được cấp có thẩm quyền giao khu vực biển để thực hiện dự án; cảng hàng không, công trình tại cảng hàng không, công trình bảo đảm hoạt động bay ngoài cảng hàng không;
- Công trình quảng cáo không thuộc đối tượng phải cấp giấy phép xây dựng theo quy định của pháp luật về quảng cáo; công trình hạ tầng kỹ thuật viễn thông thụ động;
- (Công trình xây dựng thuộc dự án đầu tư xây dựng đã được cơ quan chuyên môn về xây dựng thẩm định Báo cáo nghiên cứu khả thi, Báo cáo nghiên cứu khả thi điều chỉnh và đã được phê duyệt theo quy định;
- Công trình xây dựng cấp IV, nhà ở riêng lẻ có quy mô dưới 07 tầng có tổng diện tích sàn xây dựng dưới 500 m2 và không thuộc một trong các khu vực: khu chức năng, khu vực phát triển đô thị được xác định trong quy hoạch chung thành phố; khu chức năng, khu dân cư nông thôn, khu vực phát triển đô thị được xác định trong quy hoạch chung đô thị thuộc tỉnh, thuộc thành phố, quy hoạch chung khu kinh tế, khu du lịch quốc gia; khu vực xây dựng được xác định trong quy hoạch chung xã; khu vực đã có quy chế quản lý kiến trúc;
- Công trình sửa chữa, cải tạo bên trong công trình hoặc công trình sửa chữa, cải tạo mặt ngoài không tiếp giáp với đường trong đô thị có yêu cầu về quản lý kiến trúc theo quy định của cơ quan nhà nước có thẩm quyền; nội dung sửa chữa, cải tạo không làm thay đổi mục đích và công năng sử dụng, không làm ảnh hưởng đến an toàn kết cấu chịu lực của công trình, bảo đảm yêu cầu về phòng cháy và chữa cháy, bảo vệ môi trường, khả năng kết nối hạ tầng kỹ thuật.
Lưu ý: Luật Xây dựng 2025 có hiệu lực từ ngày 01/7/2026, trừ trường hợp quy định tại khoản 2, khoản 3 Điều 43, Điều 71 và các khoản 3, 4, 5 Điều 95 Luật Xây dựng 2025 có hiệu lực thi hành từ ngày 01/01/2026.
Những Quy Định Mới Về Thẩm Quyền Cấp Phép Xây Dựng Quảng Ngãi 2026

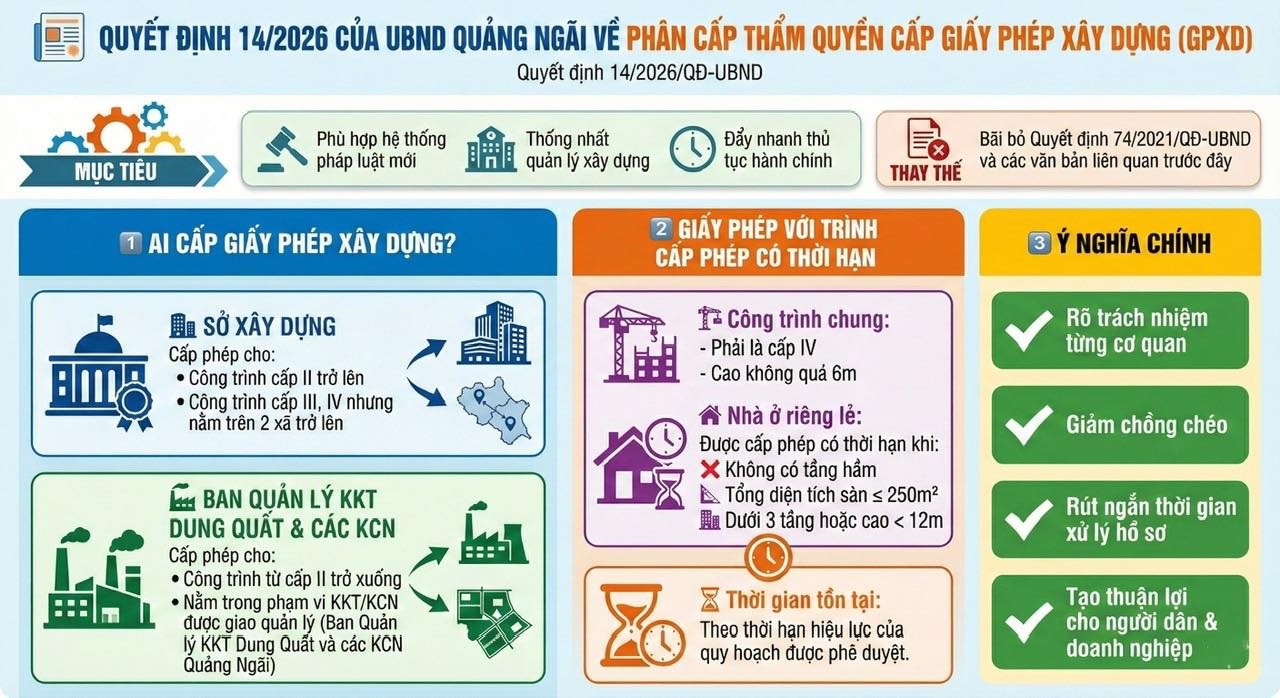

UBND tỉnh Quảng Ngãi ban hành Quyết định 14/2026/QĐ-UBND về phân cấp thẩm quyền cấp Giấy phép xây dựng (GPXD). Quyết định này quy định về phân cấp thẩm quyền cấp giấy phép xây dựng, quy mô và thời hạn tồn tại của công trình cấp giấy phép xây dựng có thời hạn trên địa bàn tỉnh Quảng Ngãi.

Về đối tượng áp dụng
Tổ chức, cá nhân trong nước và nước ngoài là chủ đầu tư công trình xây dựng; tổ chức, cá nhân liên quan đến công tác quản lý và cấp giấy phép xây dựng trên địa bàn tỉnh Quảng Ngãi.

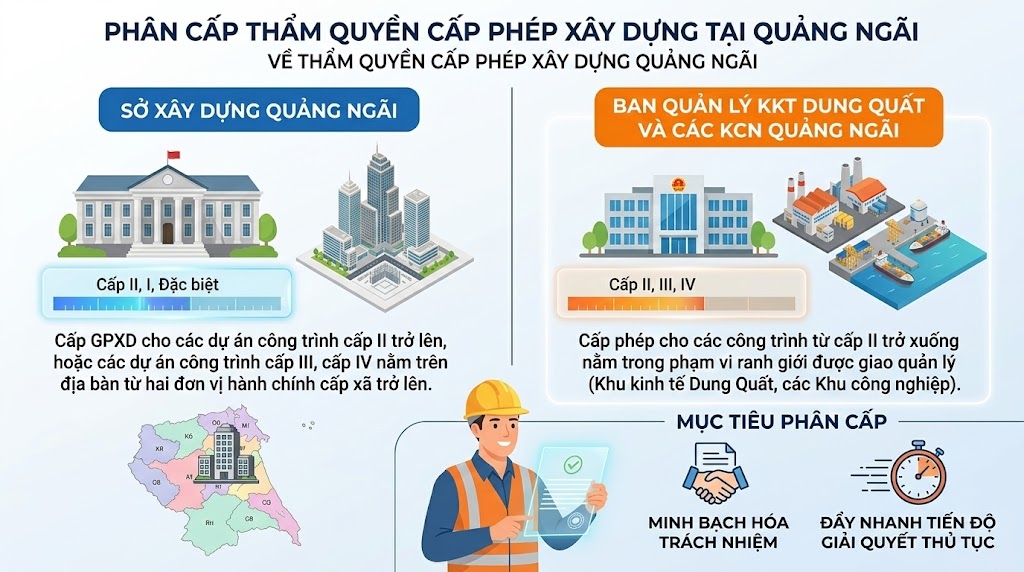

Về thẩm quyền cấp phép xây dựng Quảng Ngãi
- Sở Xây dựng thực hiện cấp GPXD cho các dự án có công trình cấp II trở lên hoặc các dự án chỉ có công trình cấp III, cấp IV nhưng nằm trên địa bàn từ hai đơn vị hành chính cấp xã trở lên.
- Ban Quản lý KKT Dung Quất và các KCN Quảng Ngãi chịu trách nhiệm cấp phép cho các công trình từ cấp II trở xuống nằm trong phạm vi ranh giới được giao quản lý. Việc phân cấp này nhằm minh bạch hóa trách nhiệm và đẩy nhanh tiến độ giải quyết thủ tục cho chủ đầu tư.

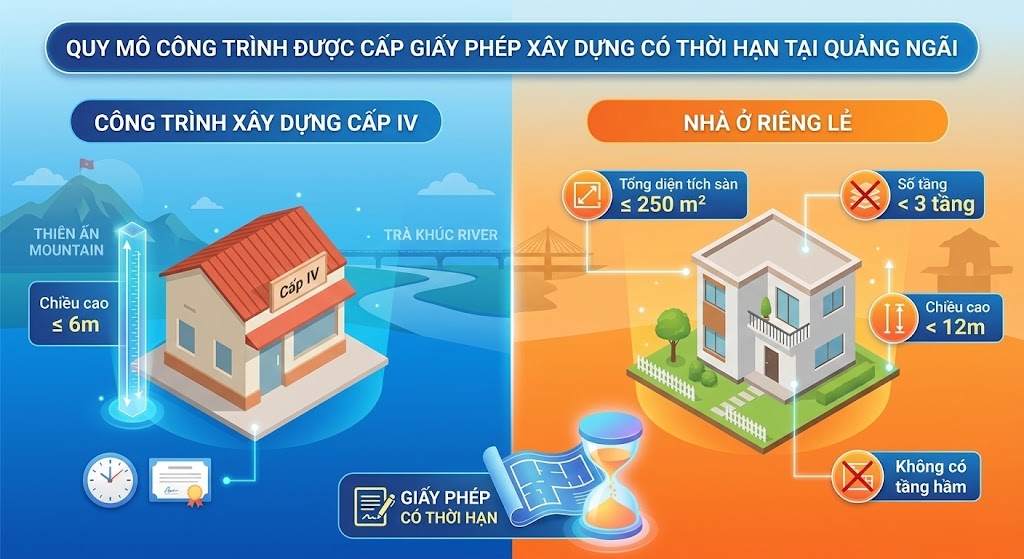

Quy mô và thời hạn tồn tại của công trình cấp giấy phép xây dựng có thời hạn
Quy mô công trình được cấp giấy phép xây dựng có thời hạn trên địa bàn tỉnh Quảng Ngãi:
- Công trình xây dựng cấp IV và có chiều cao công trình ≤ 6m;
- Nhà ở riêng lẻ không có tầng hầm, có tổng diện tích sàn xây dựng ≤250 m2 và dưới 3 tầng hoặc có chiều cao <12m.

Thời hạn tồn tại của công trình xây dựng, nhà ở riêng lẻ để làm căn cứ cấp giấy phép xây dựng có thời hạn:
Công trình xây dựng, nhà ở riêng lẻ được phép tồn tại theo thời hạn hiệu lực của quy hoạch đô thị và nông thôn đã được cơ quan nhà nước có thẩm quyền phê duyệt, công bố theo quy định của pháp luật về quy hoạch đô thị và nông thôn.
Quyết định này cũng bãi bỏ Quyết định số 74/2021/QĐ-UBND của UBND tỉnh và một số văn bản liên quan từng áp dụng trên địa bàn. Việc thực hiện quy định mới được kỳ vọng sẽ tạo sự thống nhất và hiệu quả trong hoạt động xây dựng trên toàn tỉnh, giảm chồng chéo, rút ngắn thời gian xử lý hồ sơ, tạo thuận lợi cho người dân và doanh nghiệp.
Thủ Tục Cấp Giấy Phép Xây Dựng Quảng Ngãi 2026
Điều kiện cấp giấy phép xây dựng mới từ 01/7/2026

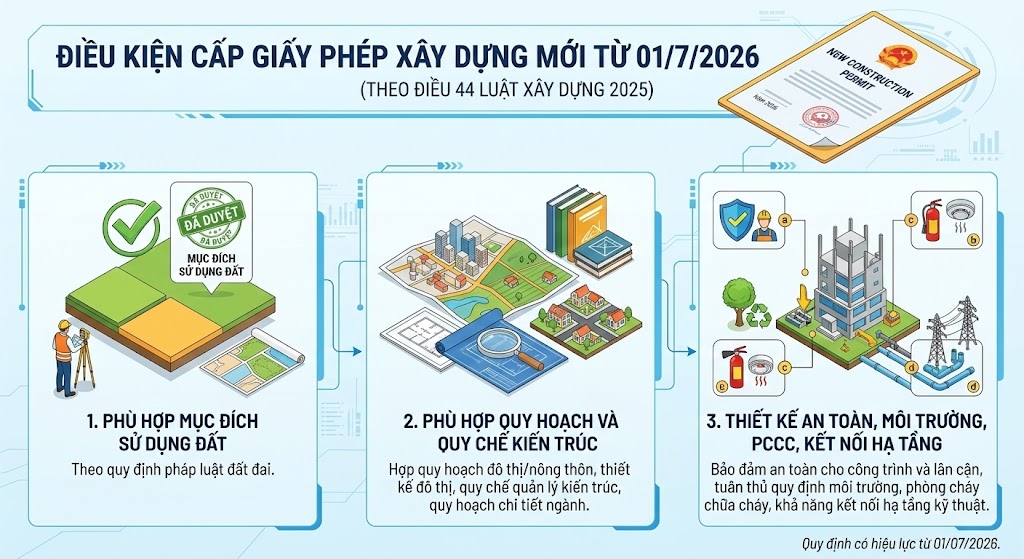

Theo quy định tại Điều 44 Luật Xây dựng 2025, điều kiện cấp giấy phép xây dựng mới từ ngày 01/07/2026 được quy định như sau:
- Phù hợp với mục đích sử dụng đất theo quy định của pháp luật về đất đai;
- Phù hợp với quy hoạch đô thị và nông thôn hoặc thiết kế đô thị riêng theo pháp luật về quy hoạch đô thị và nông thôn hoặc quy chế quản lý kiến trúc theo pháp luật về kiến trúc hoặc quy hoạch chi tiết ngành khác theo quy định của pháp luật về quy hoạch;
- Thiết kế xây dựng bảo đảm an toàn cho công trình và công trình lân cận; thực hiện đầy đủ quy định về bảo vệ môi trường, phòng cháy và chữa cháy; bảo đảm khả năng kết nối hạ tầng kỹ thuật.

Điều kiện cấp giấy phép xây dựng mới trước ngày 01/07/2026
Hiện tại, điều kiện cấp giấy phép xây dựng nhà ở riêng lẻ đến trước ngày 01/7/2026 được thực hiện theo quy định tại Điều 93 Luật Xây dựng 2014 (được sửa đổi bởi khoản 32 Điều 1 Luật Xây dựng sửa đổi 2020 và điểm d, i khoản 1 Điều 57 Luật Quy hoạch đô thị và nông thôn 2024) như sau:
Điều kiện chung cấp giấy phép xây dựng đối với nhà ở riêng lẻ tại đô thị (Mục 1) gồm:
- Phù hợp với mục đích sử dụng đất theo quy định của pháp luật về đất đai và quy chế quản lý kiến trúc được cơ quan nhà nước có thẩm quyền ban hành
- Bảo đảm an toàn cho công trình, công trình lân cận và yêu cầu về bảo vệ môi trường, phòng, chống cháy, nổ; bảo đảm an toàn hạ tầng kỹ thuật, hành lang bảo vệ công trình thủy lợi, đê điều, năng lượng, giao thông, khu di sản văn hóa, di tích lịch sử – văn hóa; bảo đảm khoảng cách an toàn đến công trình dễ cháy, nổ, độc hại và công trình quan trọng có liên quan đến quốc phòng, an ninh;
- Thiết kế xây dựng nhà ở riêng lẻ được thực hiện theo quy định tại khoản 7 Điều 79 Luật Xây dựng 2014;
- Hồ sơ đề nghị cấp giấy phép xây dựng theo quy định tại khoản 1 Điều 95, Điều 96 và Điều 97 Luật Xây dựng 2014.

Đối với nhà ở riêng lẻ tại đô thị phải đáp ứng các điều kiện quy định tại Mục (1) và phù hợp với quy hoạch chi tiết theo pháp luật về đô thị và nông thôn; đối với nhà ở riêng lẻ thuộc khu vực, tuyến phố trong đô thị đã ổn định thì phải phù hợp với quy hoạch chi tiết theo pháp luật về đô thị và nông thôn hoặc thiết kế đô thị riêng hoặc quy chế quản lý kiến trúc được cơ quan nhà nước có thẩm quyền ban hành
Đối với nhà ở riêng lẻ tại nông thôn khi xây dựng phải phù hợp với quy hoạch chi tiết theo pháp luật về quy hoạch đô thị và nông thôn.
Cập nhật hồ sơ xin giấy phép xây dựng công trình xây dựng theo tuyến năm 2026
Hồ sơ xin giấy phép xây dựng công trình xây dựng theo tuyến năm 2026 (áp dụng đối với trường hợp xây dựng mới) được hướng dẫn tại khoản 2 Điều 55 Nghị định 175/2024/NĐ-CP, bao gồm:
- Đơn đề nghị cấp giấy phép xây dựng
- Các loại giấy tờ hợp pháp về đất đai để cấp giấy phép xây dựng theo quy định tại Điều 53 Nghị định 175/2024/NĐ-CP; hoặc văn bản chấp thuận của cơ quan nhà nước có thẩm quyền về vị trí và phương án tuyến hoặc Quyết định thu hồi đất của cơ quan nhà nước có thẩm quyền theo quy định của pháp luật về đất đai;
- Tài liệu theo quy định tại điểm c khoản 1 Điều 55 Nghị định 175/2024/NĐ-CP.
- 02 bộ bản vẽ thiết kế xây dựng trong hồ sơ thiết kế xây dựng triển khai sau thiết kế cơ sở (thiết kế bản vẽ thi công đối với dự án chỉ yêu cầu lập Báo cáo kinh tế – kỹ thuật) được phê duyệt theo quy định của pháp luật về xây dựng, gồm: sơ đồ vị trí tuyến công trình; bản vẽ mặt bằng tổng thể hoặc bản vẽ bình đồ công trình; bản vẽ các mặt cắt dọc và mặt cắt ngang chủ yếu của tuyến công trình; bản vẽ mặt bằng, mặt cắt móng; các bản vẽ thể hiện giải pháp kết cấu chính của công trình; bản vẽ mặt bằng đấu nối với hệ thống hạ tầng kỹ thuật bên ngoài công trình, dự án.

Cập nhật hồ sơ cấp giấy phép xây dựng nhà ở riêng lẻ năm 2026 mới nhất
Căn cứ khoản 1 Điều 95 Luật Xây dựng 2014 (có hiệu lực đến hết 30/06/2026) và Điều 58 Nghị định 175/2024/NĐ-CP thì bộ hồ sơ cấp giấy phép xây dựng nhà ở riêng lẻ năm 2026 gồm có:
- Đơn đề nghị cấp giấy phép xây dựng
- Một trong các loại giấy tờ hợp pháp về đất đai để cấp giấy phép xây dựng theo quy định tại Điều 53 Nghị định 175/2024/NĐ-CP;
- Hồ sơ thiết kế xây dựng:
+ Đối với nhà ở riêng lẻ của hộ gia đình, cá nhân: 02 bộ bản vẽ thiết kế xây dựng kèm theo; kết quả thực hiện thủ tục hành chính theo quy định của pháp luật về phòng cháy, chữa cháy; báo cáo kết quả thẩm tra thiết kế xây dựng trong trường hợp pháp luật về xây dựng có yêu cầu, gồm: bản vẽ mặt bằng công trình trên lô đất kèm theo sơ đồ vị trí công trình; bản vẽ mặt bằng các tầng, các mặt đứng và mặt cắt chính của công trình; bản vẽ mặt bằng móng và mặt cắt móng kèm theo sơ đồ đấu nối hệ thống hạ tầng kỹ thuật bên ngoài công trình gồm cấp nước, thoát nước, cấp điện; bản cam kết bảo đảm an toàn đối với công trình liền kề (đối với công trình xây dựng có công trình liền kề);

+ Đối với nhà ở riêng lẻ của tổ chức: 02 bộ bản vẽ thiết kế xây dựng trong hồ sơ thiết kế xây dựng triển khai sau thiết kế cơ sở (thiết kế bản vẽ thi công đối với dự án chỉ yêu cầu lập Báo cáo kinh tế – kỹ thuật) được phê duyệt theo quy định của pháp luật về xây dựng kèm theo kết quả thực hiện thủ tục hành chính theo quy định của pháp luật về phòng cháy, chữa cháy; báo cáo kết quả thẩm tra thiết kế xây dựng trong trường hợp pháp luật về xây dựng có yêu cầu, gồm: bản vẽ mặt bằng công trình trên lô đất kèm theo sơ đồ vị trí công trình; bản vẽ mặt bằng các tầng, các mặt đứng và mặt cắt chính của công trình; bản vẽ mặt bằng móng và mặt cắt móng kèm theo sơ đồ đấu nối hệ thống hạ tầng kỹ thuật bên ngoài công trình gồm cấp nước, thoát nước, cấp điện; bản cam kết bảo đảm an toàn đối với công trình liền kề (đối với công trình xây dựng có công trình liền kề).
Lưu ý quan trọng: Bộ hồ sơ cấp giấy phép xây dựng cho nhà ở riêng lẻ nêu trên thực hiện đến hết 30/06/2026. Hồ sơ cấp giấy phép xây dựng cho nhà ở riêng lẻ kể từ ngày 01/07/2026 sẽ do Chính Phủ quy định theo Luật Xây dựng 2025.
Quy trình xin cấp phép xây dựng Quảng Ngãi chuẩn

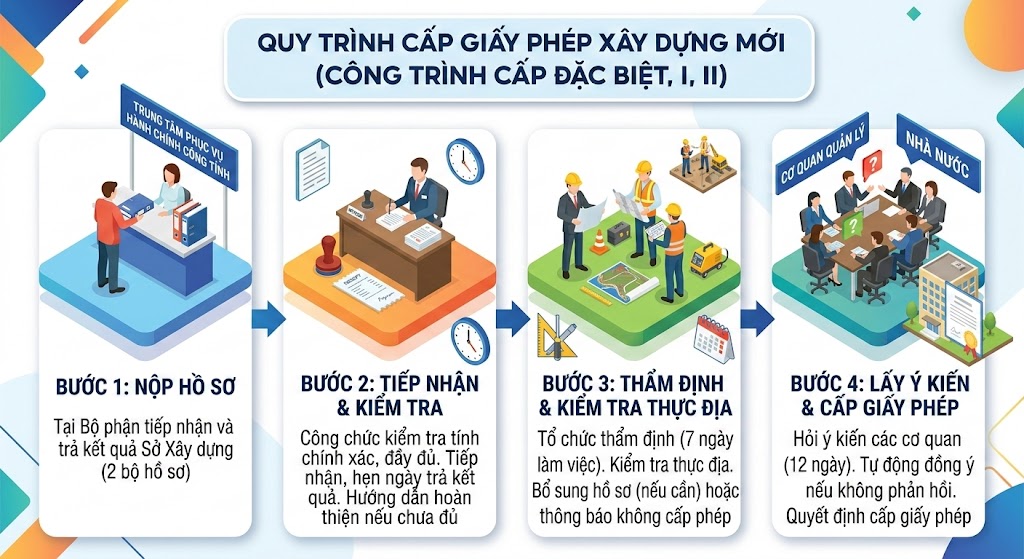

Thủ tục cấp Giấy phép xây dựng mới đối với công trình cấp đặc biệt, cấp I, cấp II (Công trình không theo tuyến/ Theo tuyến trong đô thị/ Tín ngưỡng, tôn giáo/ Tượng đài, tranh hoành tráng/Theo giai đoạn cho công trình không theo tuyến/ Theo giai đoạn cho công trình theo tuyến trong đô thị/ Dự án)
Bước 1: Chủ đầu tư nộp 02 bộ hồ sơ đề nghị cấp giấy phép xây dựng tại Bộ phận tiếp nhận và trả kết quả của Sở Xây dựng tại Trung tâm Phục vụ hành chính công tỉnh.
Bước 2: Công chức của Sở Xây dựng tại Trung tâm Phục vụ hành chính công kiểm tra tính chính xác, đầy đủ của hồ sơ, tiếp nhận hồ sơ và cấp biên nhận có ngày hẹn trả kết quả cho người nộp. Trường hợp hồ sơ chưa đầy đủ hoặc chưa hợp lệ thì hướng dẫn để người nộp hoàn thiện hồ sơ.
Bước 3: Trong thời hạn 07 ngày làm việc kể từ ngày nhận được hồ sơ hợp lệ, Sở Xây dựng tổ chức thẩm định hồ sơ, kiểm tra thực địa. – Trong thời hạn 5 ngày làm việc kể từ ngày nhận bổ sung hồ sơ nhưng chưa đáp ứng được yêu cầu theo văn bản thông báo, Sở Xây dựng có trách nhiệm thông báo bằng văn bản hướng dẫn cho chủ đầu tư tiếp tục hoàn thiện hồ sơ. Chủ đầu tư có trách nhiệm bổ sung, hoàn thiện hồ sơ theo văn bản thông báo. Trường hợp việc bổ sung hồ sơ vẫn không đáp ứng được các nội dung theo thông báo thì trong thời hạn 3 ngày làm việc, Sở Xây dựng có trách nhiệm thông báo đến chủ đầu tư về lý do không cấp giấy phép.
Bước 4: Trong thời gian 12 ngày kể từ ngày nhận được hồ sơ, các cơ quan quản lý nhà nước được hỏi ý kiến có trách nhiệm trả lời bằng văn bản về những nội dung thuộc chức năng quản lý của mình. Sau thời hạn trên, nếu các cơ quan này không có ý kiến thì được coi là đã đồng ý và phải chịu trách nhiệm về những nội dung thuộc chức năng quản lý của mình; Sở Xây dựng căn cứ các quy định hiện hành để quyết định việc cấp giấy phép xây dựng.

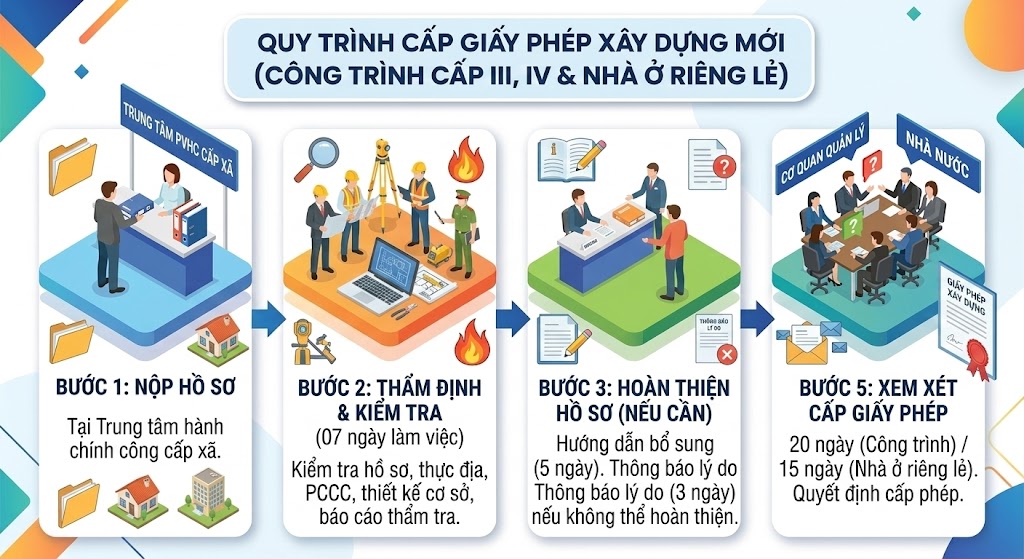

Cấp giấy phép xây dựng mới đối với công trình cấp III, cấp IV (Công trình không theo tuyến/Theo tuyến trong đô thị/Tín ngưỡng, tôn giáo/Tượng đài, tranh hoành tráng/Theo giai đoạn cho công trình không theo tuyến/Theo giai đoạn cho công trình theo tuyến trong đô thị/Dự án) và nhà ở riêng lẻ:
Bước 1: Chủ đầu tư nộp hồ sơ đề nghị cấp giấy phép xây dựng cho Trung tâm phục vụ hành chính công cấp xã.
Bước 2: Trong thời hạn 07 ngày làm việc kể từ ngày tiếp nhận hồ sơ, cơ quan có thẩm quyền cấp giấy phép xây dựng công trình cấp III, cấp IV phải tổ chức thẩm định hồ sơ, kiểm tra thực địa, thông báo 1 lần bằng văn bản cho chủ đầu tư bổ sung, hoàn thiện hồ sơ nếu tài liệu còn thiếu, tài liệu không đúng quy định hoặc không đúng thực tế. Cơ quan cấp giấy phép xây dựng có trách nhiệm kiểm tra các điều kiện cấp giấy phép xây dựng theo quy định tại tại Điều 50 Nghị định số 175/2024/NĐ-CP. Việc kiểm tra được thực hiện như sau:
+ Đối chiếu sự phù hợp của bản vẽ thiết kế xây dựng tại hồ sơ đề nghị cấp phép xây dựng với thiết kế cơ sở được cơ quan chuyên môn về xây dựng thẩm định và đóng dấu xác nhận đối với các công trình thuộc dự án có yêu cầu thẩm định báo cáo nghiên cứu khả thi tại cơ quan chuyên môn về xây dựng;
+ Kiểm tra sự phù hợp của bản vẽ thiết kế xây dựng tại hồ sơ đề nghị cấp phép xây dựng với bản vẽ thiết kế xây dựng được thẩm duyệt về phòng cháy chữa cháy của cơ quan có thẩm quyền đối với các công trình xây dựng thuộc đối tượng có yêu cầu thẩm duyệt về phòng cháy, chữa cháy;
+ Kiểm tra tính đầy đủ, hợp lệ của báo cáo kết quả thẩm tra (nếu có) đối với công trình có yêu cầu phải thẩm tra thiết kế theo quy định tại Nghị định số 175/2024/NĐ-CP được sửa đổi bổ sung tại Nghị định số 105/2025/NĐ-CP và Nghị định số 144/2025/NĐ-CP.
Bước 3: Trong thời hạn 05 ngày làm việc kể từ ngày nhận bổ sung hồ sơ nhưng chưa đáp ứng được yêu cầu theo văn bản thông báo, cơ quan có thẩm quyền cấp giấy phép xây dựng có trách nhiệm thông báo bằng văn bản hướng dẫn cho chủ đầu tư tiếp tục hoàn thiện hồ sơ. Trường hợp việc bổ sung hồ sơ vẫn không đáp ứng được các nội dung theo thông báo thì trong thời hạn 03 ngày làm việc kể từ ngày nhận hồ sơ bổ sung, cơ quan có thẩm quyền cấp giấy phép xây dựng có trách nhiệm thông báo đến chủ đầu tư về lý do không cấp giấy phép xây dựng công trình cấp III, cấp IV.
Bước 4: Cơ quan có thẩm quyền cấp giấy phép xây dựng đối chiếu các điều kiện theo quy định của Luật Xây dựng để gửi văn bản lấy ý kiến của cơ quan quản lý nhà nước liên quan. Trong thời gian 12 ngày kể từ ngày nhận được hồ sơ, các cơ quan quản lý nhà nước được hỏi ý kiến có trách nhiệm trả lời bằng văn bản về những nội dung thuộc chức năng quản lý của mình. Sau thời hạn trên, nếu các cơ quan này không có ý kiến thì được coi là đã đồng ý và phải chịu trách nhiệm về những nội dung thuộc chức năng quản lý của mình; cơ quan cấp giấy phép xây dựng căn cứ các quy định hiện hành để quyết định việc cấp giấy phép xây dựng công trình cấp III, cấp IV.
Bước 5: Trong thời hạn 20 ngày (hoặc 15 ngày đối với nhà ở riêng lẻ) kể từ ngày nhận đủ hồ sơ hợp lệ, cơ quan có thẩm quyền có trách nhiệm xem xét cấp giấy phép xây dựng công trình cấp III, cấp IV.

Hướng Dẫn Cách Xin Phép Xây Dựng Quảng Ngãi Trực Tuyến 2026
Ngày 10/12/2025, Quốc hội thông qua Luật Xây dựng sửa đổi có hiệu lực từ 01/7/2026. Theo đó, thủ tục cấp giấy phép xây dựng được thực hiện hoàn toàn trực tuyến, thời gian giải quyết dự kiến 7 đến 10 ngày, giúp giảm ít nhất 30% thời gian, chi phí. Người dân có thể nộp hồ sơ trực tuyến miễn phí xin cấp Giấy phép xây dựng mới đối với công trình cấp III, cấp IV và nhà ở riêng lẻ trên Cổng Dịch vụ công quốc gia theo các bước sau:

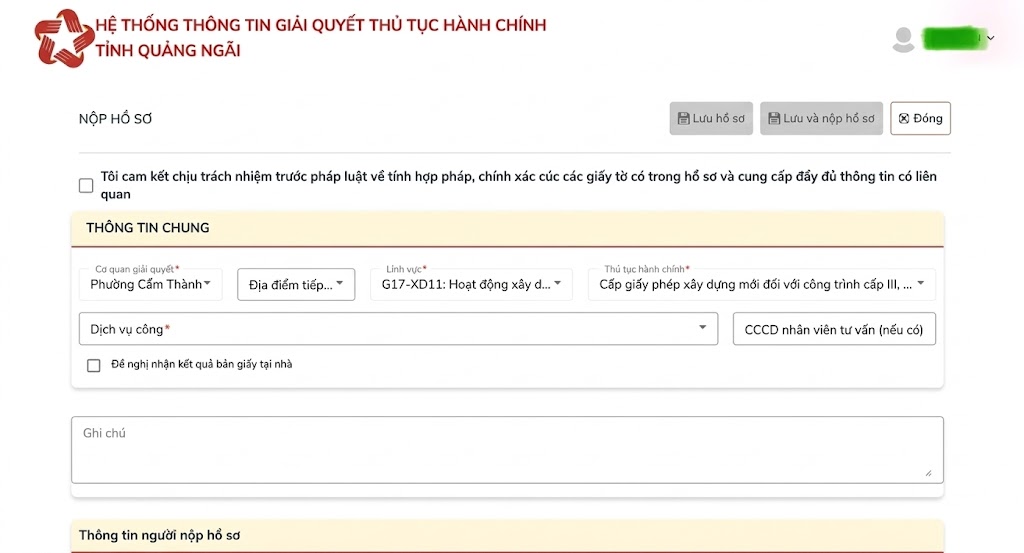

Bước 1: Công dân truy cập Cổng Dịch vụ công quốc gia tại https://dichvucong.gov.vn, chọn “Đăng nhập” và đăng nhập bằng tài khoản định danh điện tử do Bộ Công an cấp.

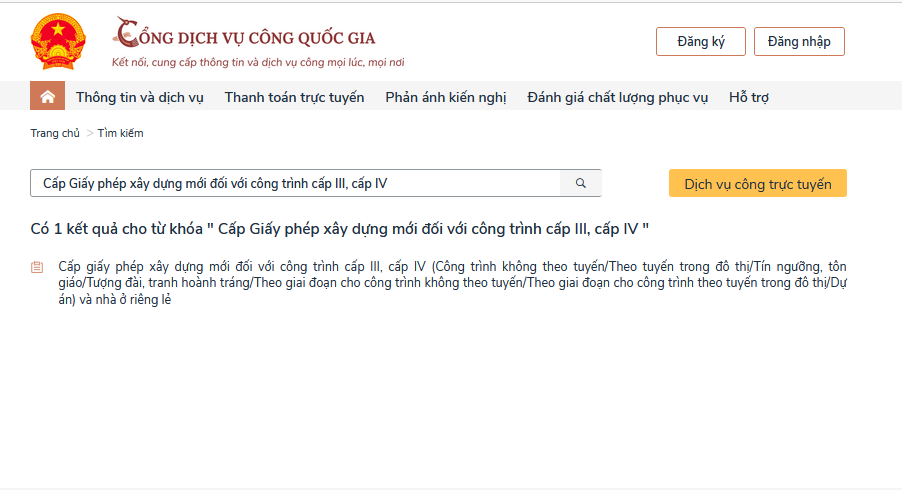

Bước 2: Tại ô tìm kiếm, nhập từ khóa “Cấp Giấy phép xây dựng mới đối với công trình cấp III, cấp IV” để tìm thủ tục hành chính.

Bước 3: Chọn “Xem chi tiết” để xem trình tự thực hiện, thời gian giải quyết, phí, lệ phí. Sau đó chọn tỉnh/thành phố, phường/xã nơi thực hiện thủ tục và nhấn “Đồng ý” để nộp hồ sơ trực tuyến.

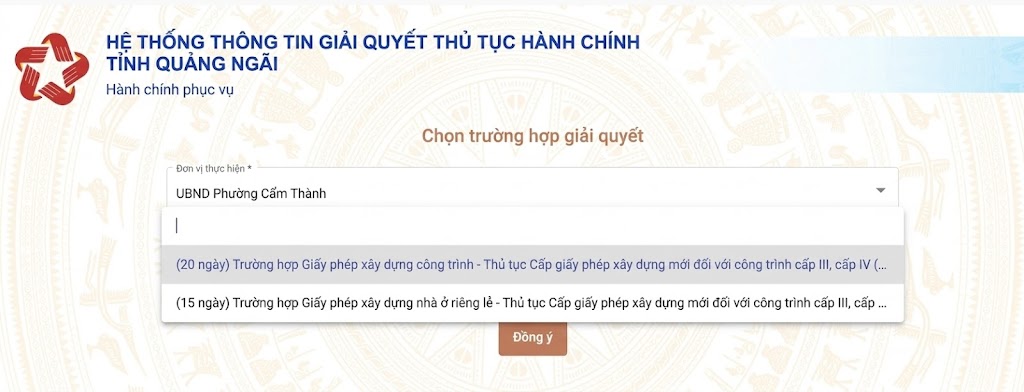

Bước 4: Hệ thống sẽ tự động chuyển sang Hệ thống thông tin giải quyết thủ tục hành chính của địa phương đã chọn. Công dân nhập đầy đủ thông tin hồ sơ, tích chọn “Thông tin người được giải quyết”, kiểm tra danh mục hồ sơ cần nộp. Với các thành phần hồ sơ có dấu (*), bắt buộc phải tải lên tệp đính kèm. Sau khi hoàn tất, chọn “Lưu và Nộp hồ sơ”.

Bước 5: Công dân có thể theo dõi hồ sơ, xem phiếu hẹn trả kết quả, bổ sung hoặc rút hồ sơ tại mục “Thông tin tài khoản”. Sau khi hoàn tất thủ tục, cần đăng xuất tài khoản để bảo đảm an toàn thông tin.
Lu’s House – Công Ty Xây Dựng Uy Tín Tại Quảng Ngãi
Khi nhắc đến những đơn vị thiết kế và thi công xây nhà trọn gói Quảng Ngãi, bạn không thể bỏ qua cái tên Lu’s House. Với phương châm kiến tạo nên những không gian sống bền vững, thấu hiểu trọn vẹn những mong muốn và cá tính của gia chủ, Lu’s House đã và đang khẳng định vị thế vững chắc của mình thông qua sự tận tâm, tỉ mỉ trong từng dự án lớn nhỏ.
Tại Lu’s House, chúng tôi thay gia chủ đảm nhận tất cả các hạng mục, bao gồm cả việc hỗ trợ thủ tục pháp lý, xin phép xây dựng, giúp chủ đầu tư thảnh thơi và tiết kiệm thời gian tối đa. Chúng tôi lên ý tưởng đa dạng các công trình, đa phong cách, từ hiện đại đến cổ điển, đáp ứng mọi yêu cầu khắt khe từ chủ đầu tư.
Lu’s House sở hữu đội ngũ nhân sự giàu kinh nghiệm, am hiểu văn hóa địa phương, thợ thi công lành nghề, cam kết mang đến cho khách hàng các công trình đạt chuẩn chất lượng và chi phí hợp lý. Hơn cả một nhà thầu xây dựng, Lu’s House thực sự là bạn đồng hành đáng tin cậy trên hành trình kiến tạo nên những tổ ấm viên mãn tại Quảng Ngãi.
Trên đây là những thông tin pháp lý cập nhật hướng dẫn xin phép xây dựng Quảng Ngãi mà chủ đầu tư nên tìm hiểu thêm. Nếu cần tư vấn thiết kế xây nhà trọn gói Quảng Ngãi, bạn vui lòng liên hệ với Lu’s House qua các nền tảng thông tin dưới đây.
